Die Errichtung der Fundamente hat begonnen
Aktuelles / Wipperdorf / 01.07.2016
Für den stabilen Halt der Anlagen werden in den Baugruben Stahlträger und Beton eingebracht.
Die Zufahrtswege und Stellflächen sind fertiggestellt – nun kann mit der Errichtung der Fundamente für die ersten Windkraftanlagen begonnen werden. Hierzu müssen zunächst Baugruben ausgehoben werden, auf deren Sohle später durch eine betonierte Sauberkeitsschicht eine ebene Arbeitsfläche entsteht.
Damit das Fundament der Windkraftanlage später den hohen Kräften standhält, werden die Betonbauteile durch Bewehrungsstahl verstärkt – Beton verträgt hohen Druck, Stahl kann enorme Zugkräfte aufnehmen. Bevor der Beton gegossen wird, finden daher zunächst die sogenannten Bewehrungsarbeiten statt. Durch die unterschiedlichen Bauphasen der einzelnen Anlagen des Windparks lassen sich die Arbeitsschritte zur Fundamenterrichtung momentan sehr gut beobachten.

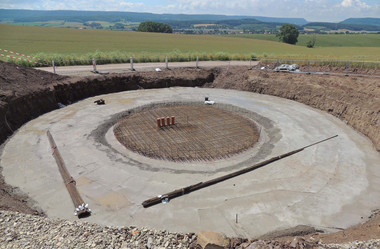

Als Grundlage für die Fundamentarbeiten dient, wie hier bei Anlage 8, eine betonierte Sauberkeitsschicht

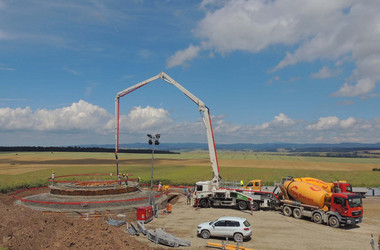

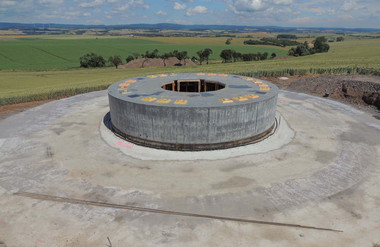

Mithilfe von Betonmischer und Betonpumpe wurde bei Anlage 1 schließlich das Fundament gegossen

Für das Gießen des Betons muss zunächst eine Innenschalung gestellt werden (Anlage 2)

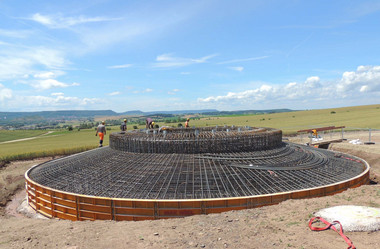

Der nächste Schritt: Bei Anlage 9 sind die Bewehrungsarbeiten nun abgeschlossen, auch die Außenschalung ist gestellt
